横港沙固护二期先期建设项目工程 孙檀坚
大家好,我是海宏公司新进员工孙檀坚,2015年7月毕业于河海大学农田水利系。本月初,我从通州湾调至横港沙固护二期先期工程项目部。以下是该工程近一个月的进展及我的一些工作感悟。横港沙固沙护滩二期工程先期建设项目位于沪通大桥9#~22#墩临时施工平台构造物两端,造价约3600万。土方部分于8月9日验收完毕,经过一个多月的备料与协调工作,工程于9月10日正式进入结构施工阶段。

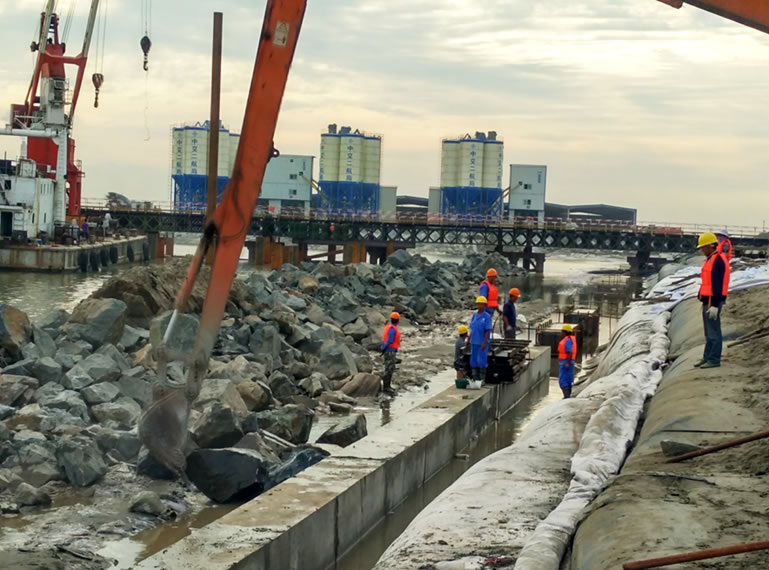

目前我在项目的工作主要是施工测量及现场管理。自9月12日开始浇筑镇墩第一仓混凝土至今,我部已完成北堤上游非裹头段镇墩及下部护坡结构施工(镇墩浇筑共计57仓,计342m);外侧镇墩以上一级坡灌砌块石护面 29仓计174m;外坡一级平台外埂21仓计126m;内侧镇墩一级平台理砌块石护面结构18仓计108m。由于潮水、混凝土供应等问题,现场浇筑任务还很繁重。
本工程镇墩浇筑需赶潮水作业,每天6点半前需赶赴中交二航项目部码头乘坐班船至施工现场开展测量工作,以便工人在退潮时能支好模板实施浇筑作业。结构施工刚开始时我还不是很适应,由于潮水的影响,有时需到下午2点才可回去吃饭。工作虽然辛苦,但我并没有因此而放弃,而是一天天的坚持下来,不仅习惯了,还乐在其中。我常在想,来施工单位前期不吃苦怎积累大量的现场施工经验呢?怎能快速的成长起来?现在还不是我能够偷懒的时候。
每天的我的测量工作大约4到5小时。工作内容视现场而定,如测量大堤沉降、测放龙门桩及模板位置并进行校核等。经过一系列现场的工作,我的测量水准及现场施工经验得到了很大的提高。自己的一些不足之处也在现场项目经理以及刘国锋总工的指导下不断的完善进步,一旦遇到不懂得问题他们也不厌其烦的为我解答,完全没有盛气凌人的样子。而跟我一起测量的郭彬彬同志也乐于帮助我,解决工作上以及生活上的问题。这一切的一切让我深深地感受到海宏大家庭的温暖。另外,公司还给我们派发了许多生活物品,中秋佳节特意送来月饼,这一切都让我倍感温暖。
本工程预计还有3个月完工,需要我学习的地方还有很多,我将不遗余力,做好自己力所能及的事,做好本工程,为海宏公司的发展壮大添砖加瓦,同时也感谢孟总给我这样一个机会重新学习围堤工程,让我对书上的知识有更直观的理解。
