横港沙固沙护滩二期工程先期建设项目 11月工地汇报
日期:2015-12-01 13:38:00 作者:横港沙固沙护滩二期工程先期建设项目 11月工地汇报-米乐|米乐·M6(中国大陆)官网登录入口
横港沙项目部 邓同春
横港沙固沙护滩二期工程先期建设项目为沪通长江大桥通州段实施的配套工程,横穿其8#~9#墩及22#~23#墩,自西向东各400米。
工程采用管袋筑堤的型式,两端设置圆弧形裹头,堤顶标高+6.8m,原滩面平均标高分别为-1.2m及-1.8m,堤顶设置6m宽简易路面。堤脚采用抛江石进行防护(裹头采用铅丝石笼防护),且在内外近堤身处设有1m×0.8m现浇混凝土镇墩。堤身外+3.0m平台处设有0.8m×0.5m纵埂两道,堤顶设有顶埂1道。内外护坡分别采用理砌块石及灌砌块石两种型式。

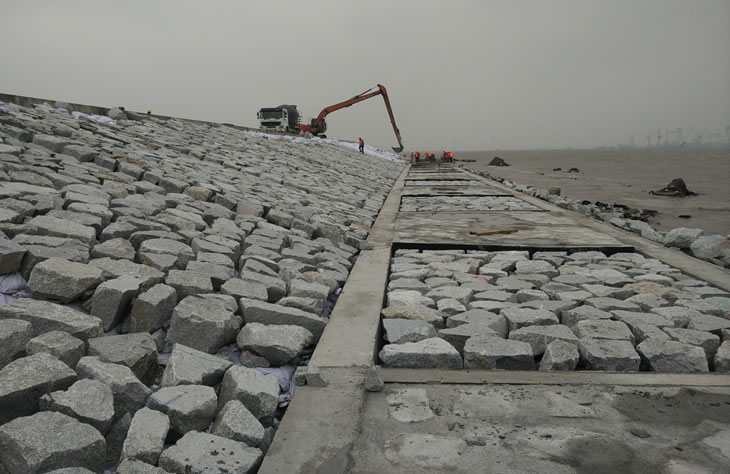

因孤岛作业且无自拌混凝土条件,施工所用混凝土均由中交二航水上搅拌站提供。由于堤顶宽度不足,混凝土采用挖机配合人工的形式进行入仓浇筑。结构自9月12日镇墩浇筑第一仓混凝土已2月有余,我部先后完成了北堤745m砼镇墩、642m二级平台内外埂、堤顶328m砼埂、内侧及裹头6885㎡的理砌块石护坡及外侧2100㎡的浆砌块石护坡的施工任务,北堤还余26仓二级坡尚未灌注,预计北堤结构施工将不日完成。于此同时,南堤也在积极有序的施工过程当中,南堤砼镇脚也已完成366m、内坡一级平台理砌块石也已完成180m。按照目前混凝土浇筑进度,预计结构施工年底完成。
相信,我部在孟总、秦总及项目部全体员工的鼎力支持下定能圆满完成任务。
