自公司承接华能南通电厂煤场封闭改造土建工程以来,贯彻“安全第一,预防为主、综合治理”的方针和“安全施工”的管理思想,提高工程建设过程中的管理水平,保障职工在劳动过程中的安全与健康。在管理上,项目部组织充沛力量,建立工程、测量、材料、行政等一系列职能部门,施工过程中,各部门有序合作,对工程进度和质量严格把关,力求零失误零误差。项目部上下一心,决心在华能业主面前彰显一支有安全意识、有饱满热情、有专业水准、有责任心的海宏队伍形象!
一、工程概况
华能南通电厂一、二期工程规模为4×350MW进口燃煤机组,目前该厂区内共有东、西2个露天煤场,其中东煤场长300m、宽102.6m,无干煤棚,西煤场长320m、宽102.6m,局部设有干煤棚,尺寸为102.6×90m。煤场四周设置挡风抑尘墙,挡风抑尘墙高度为14m,两个煤场堆煤高度为13m。
本工程计划对东、西两个煤场进行封闭改造。本工程质量标准全面执行国家和电力行业颁布的有关规范、标准,使本工程范围内的建筑、安装、调试项目的合格率达到100%;建筑单位工程优良率达96%及以上,安装单位工程优良率达99%及以上,确保实现达标投产,创建集团公司精品工程。

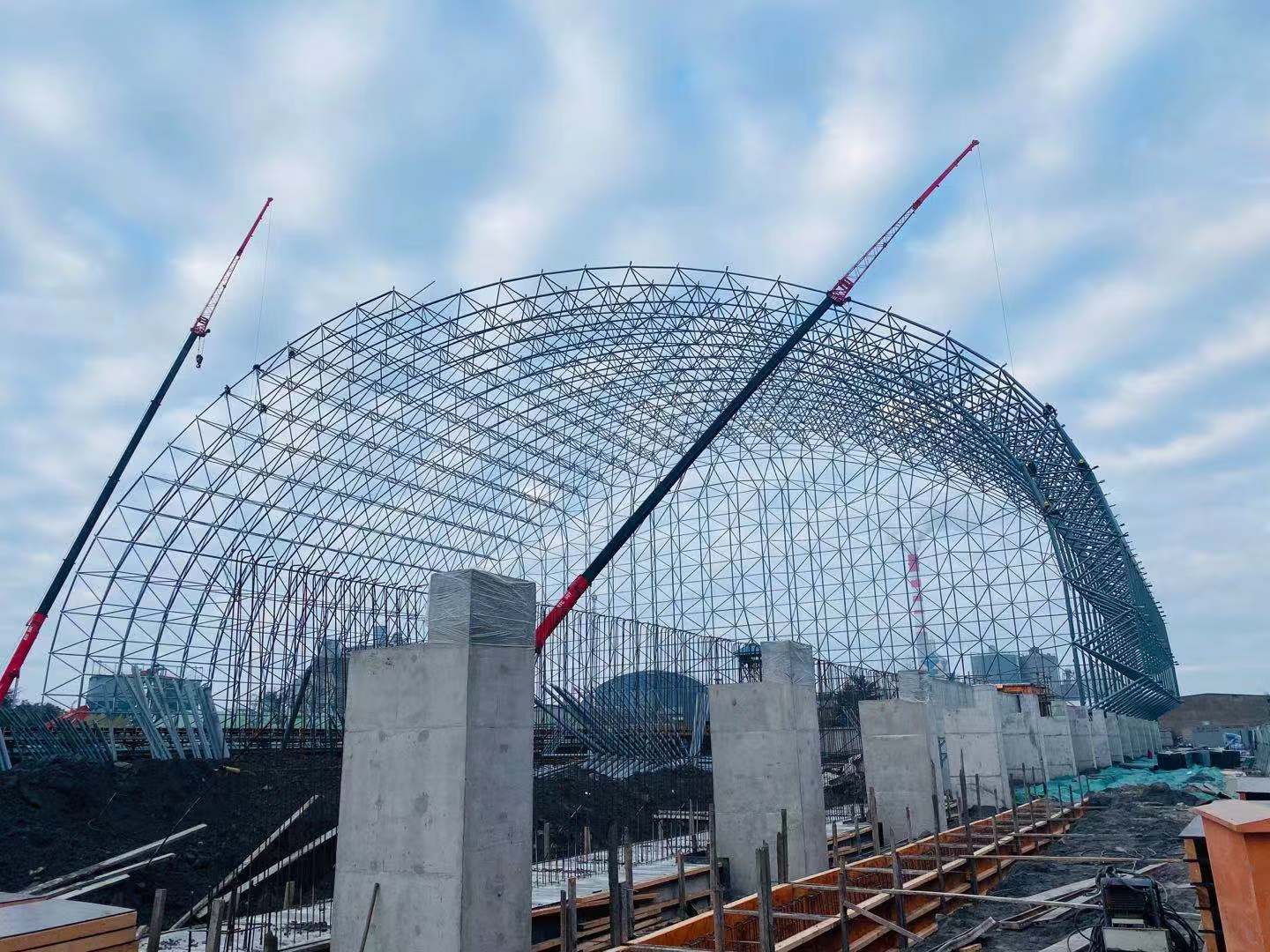

东煤场总体图
西煤场总体图
二、工程技改项目特点
本工程为煤场改造工程,周边构筑物(管架、廊道、管理用房等)及地下管网(排水管、动力电缆管等)多,且距离施工区域较近,施工难度大。整个改造工程施工过程中,灌注桩桩位、上部承台立柱结构设计方面多次修改,导致现场桩位、承台立柱尺寸变动大,增加了施工难度。并且华能南通电厂建厂时间长,管道、电缆井等地下基础设施经历多次修改,华能业主提供的管网排布资料过少,项目部虽多次摸查管网,但是基础开挖及施工时,地下旧管道以及高压电缆井依然多次阻碍施工进度。
本工程施工以配合电厂生产发电为主,由于电厂制度及生产需要,工程进度多次被业主叫停,其中雨水沉淀池和干煤棚拆除工期拖延最为明显。雨水沉淀池位置不符合现场实际情况,无法进行施工,项目部多次与业主、设计院联系,业主方面协商无果导致沉淀池工期一拖再拖,直到8月份才顺利开工。干煤棚拆除是改造工程中重要的一环,其能否顺利拆除直接影响西煤场整体施工进度,前期电厂业主一直以火力发电需要干煤为由,拖延拆除日期。东煤场交付安装后,业主提出安装单位安装好东煤场一部分网架后我方才可拆除西煤场干煤棚,项目部多次刚组织好拆除队伍又再次推迟,导致拆除队伍组织散乱,并且在8月高温天气下拆除,高空作业人员易中暑,危险系数大,拆除难度大。
目前东煤场已经全部交付安装,结构偏差均在误差范围之内,得到华能业主和上部结构安装单位对海宏施工质量高度肯定。同时,海宏项目部积极响应业主提出的环保要求,西煤场除干煤棚以外均设置硬质围栏,严格控制施工过程中产生的扬尘,对厂内道路及时洒水、清扫。
三、
施工难点以及项目部措施
首先,施工前,项目部组织测量人员摸清地下管网状态,并了解周边构筑物的基础结构形式,丈量构筑物距施工区的距离,在CAD施工图中做好标识,做到有针对性,杜绝野蛮施工,确保地下管网和周边构筑物安全。

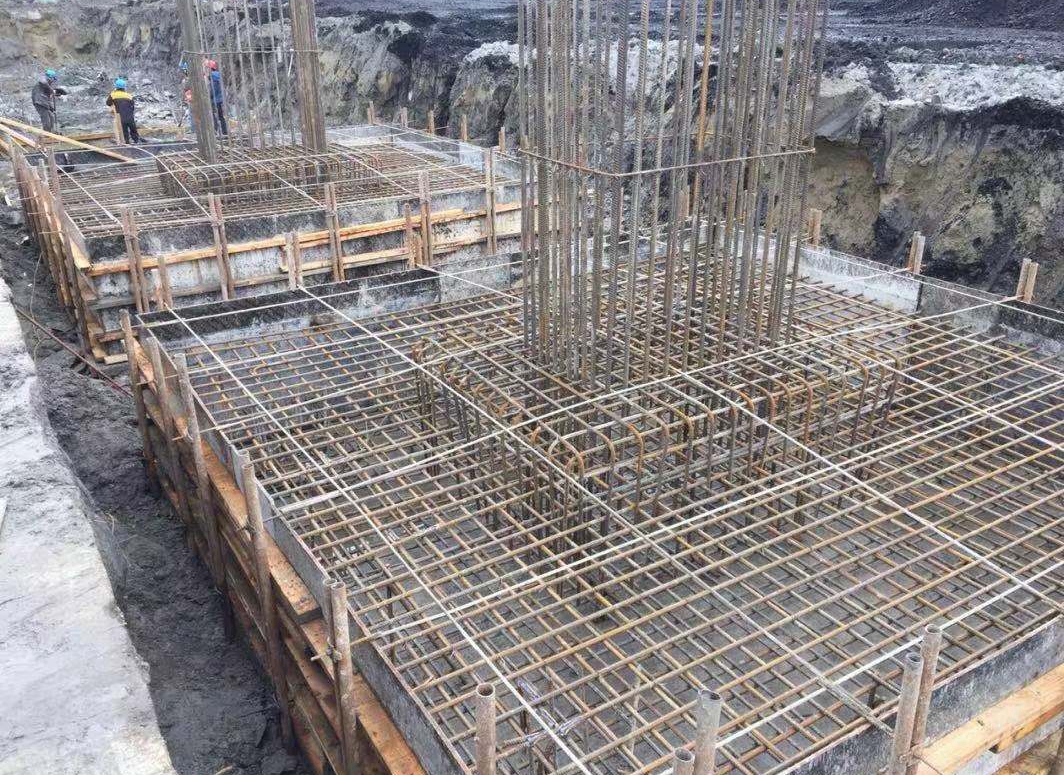

整个改造工程均使用灌注桩作为桩基基础,本工程施工区原先为粉煤灰堆场,而粉煤灰属砂类粉土,具有震动液化、遇水崩塌等特性,给桩基施工质量和安全带来很大的隐患,具有一定的施工难度和施工风险。为此,本工程的桩基施工工艺选择长螺旋钻孔灌注桩,以确保工程施工安全,对桩基质量有保证。
长螺旋钻孔泵送砼后置钢筋笼技术是由日本的CIP工法演变而来的,它与普通钻孔桩不同,它采用专用长螺旋钻孔机钻至预定深度,通过钻头活门向孔内连续泵注混凝土,至桩顶为止,然后插入钢筋笼而形成的桩体,是一种新型的桩基础施工手段。该桩应用广泛,不受地下水位限制,所用混凝土流动性强,骨料分散性好,所用螺旋钻机即可钻孔又可压灌混凝土,操作简便,混凝土灌注速度快,成桩质量好,降低造价。
在打桩过程中多次出现钢筋笼下沉失败的现象,项目部在项目经理傅晓建的带领下多次召开技术会议,针对工艺特点,提出以下措施:一、加长钢筋笼锥头长度,便于下沉;二、与混凝土公司多次协商,确保混凝土塌落度符合要求并供料及时;三、砼浇筑完成后,清除孔位渣土,便于找准桩位;四、吊放过程中必须保证钢筋笼垂直。施工期间项目部24小时排班,确保施工质量。
东、西煤场雨水沉淀池紧邻长江岸边,周边有构筑物,开挖深度9m左右,且地下可能有障碍物,属深基坑作业,基坑需采取降水和支护等措施,施工难度大,风险大。为此,项目部在施工前充分了解施工区的水文、地质及周边设施结构等情况,做好可行的基坑开挖支护方案,并邀请专家进行评审。
西煤场干煤棚已经安全、顺利地拆除,原干煤棚为大跨度钢结构,且煤场处于运行状态,高空安全作业风险大,拆除难度大。为此,干煤棚的拆除编制专项方案,安排专业钢结构登高作业人员进行拆除。拆除作业前,先与业主协调场地规划,保证吊机等作业辅助机械停放到位。对于拆除项目,项目部高度重视,从报审特种作业人员登高操作证、全程跟进施工人员身体状况、每天检查吊车以及配套吊篮等并留下记录,到每一榀彩钢板吊放,项目部全程监护,对每一天的拆除工作落实各级安全措施、全程监护到位。
为了尽快完成西煤场技改工作,项目部上下一心,轮流值班,从桩基施工到上部立柱结构,每天完成目标工作量,确保完成进度节点。切实推进华能改造项目,用行动彰显海宏形象。

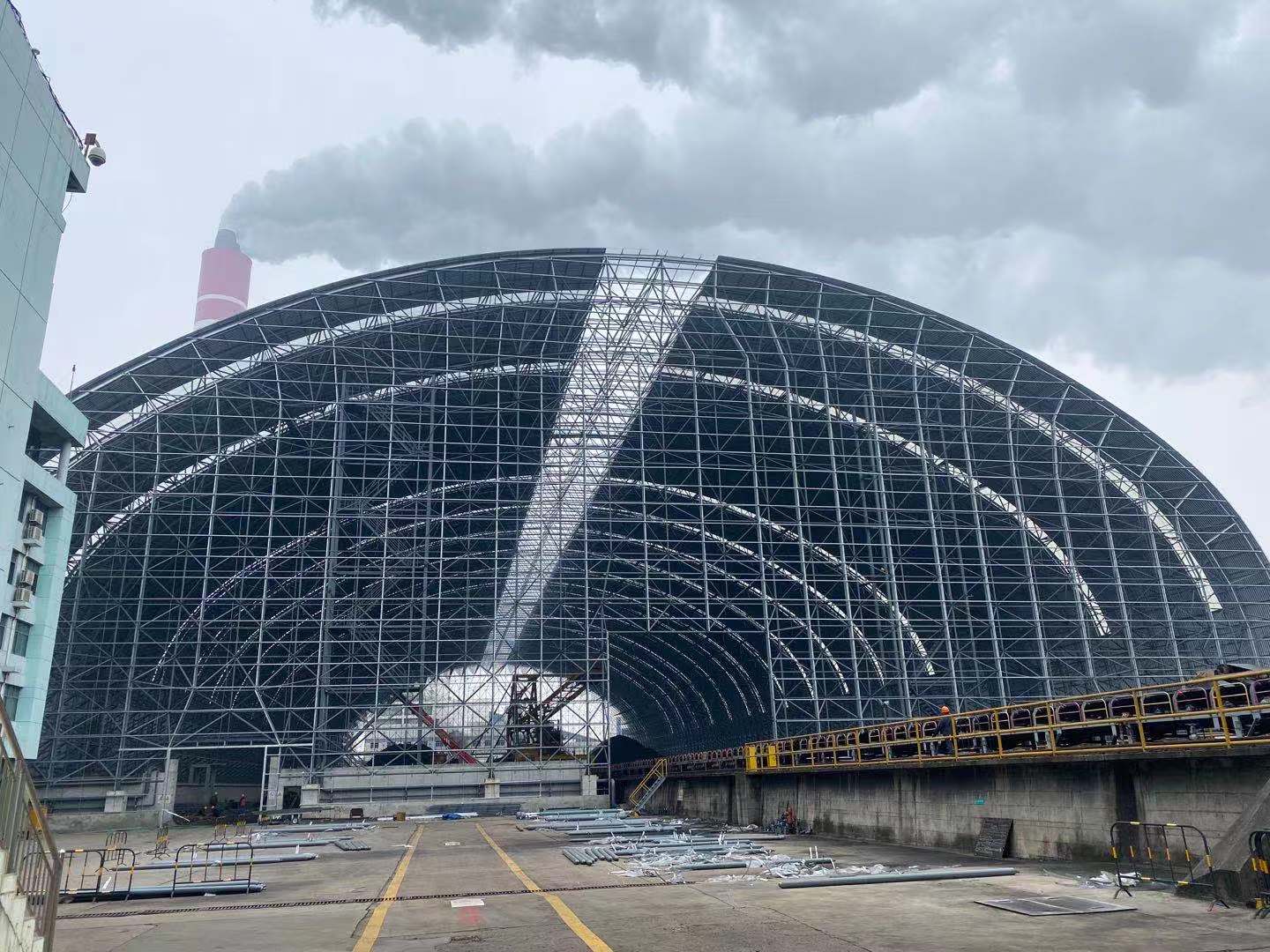

西煤场施工图
四、总结
项目部将按照“高标准、严要求、精心组织、科学管理”的方针,把工程施工的安全、文明措施落实到实处,使施工始终处于受控、有序的最佳状态,确保改造工程安全、稳步推进。
