日期:2021-12-11 16:45:10 作者:给大海排腹减压——东二纳泥区-米乐|米乐·M6(中国大陆)官网登录入口
三夹沙项目部 施长磊
2021.05
南通港三夹沙南航道工程(东二纳泥区)位于临海高等级公路(G328)以北,张公堤以南,东灶新河以东,海堤以西。由我公司承建。
东二纳泥区现状泥面标高3.5m,全长2500余米,占地面积约43.93万m2,围埝采用充填袋堤心结构堤顶宽度2.0m,堤顶标高10.0m,吹填侧边坡取1::1.5,外侧边坡取1:3,中部设镇脚平台,平台宽5m,标高6.5m。

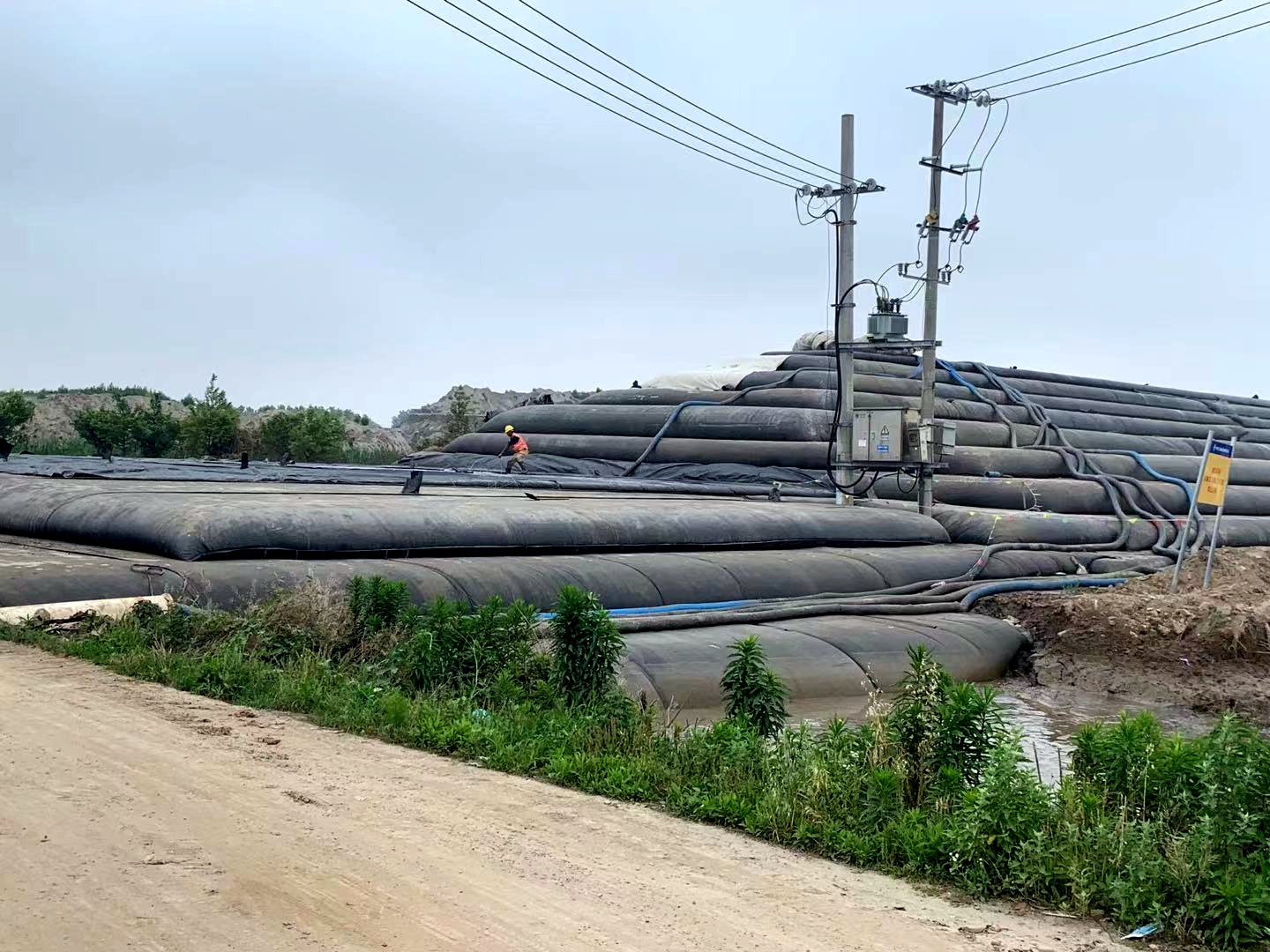

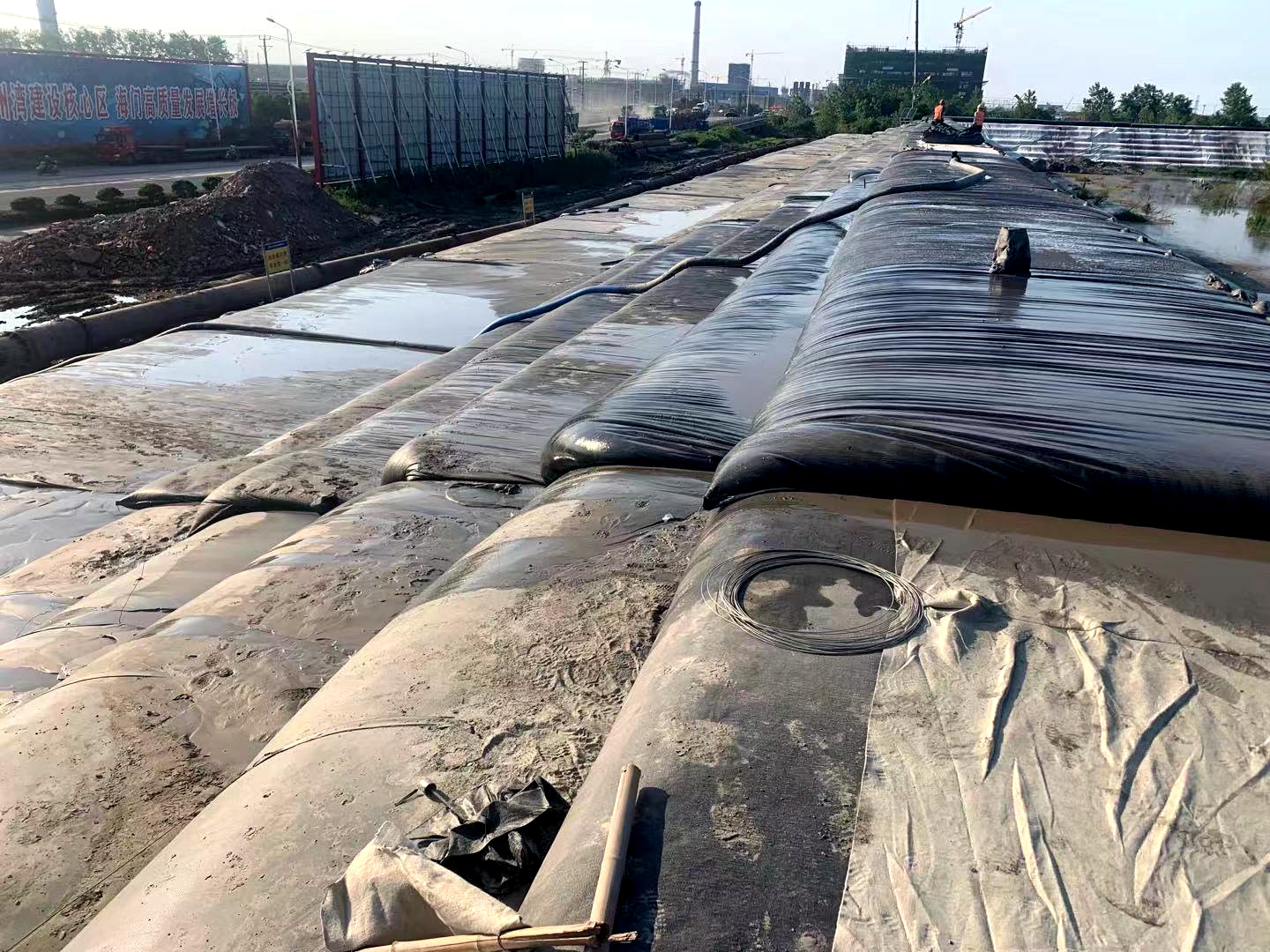

充填砂袋施工图
本项目自2021年3月4日开始施工准备,先后进行了耕植土转运、堤身地面清表以及围埝堤身充填砂袋。截止目前为止,耕植土转运以及清表工作已完工,预计于5月25日完成堤身的主体结构,五月底对围埝进行合拢。
由于本工程工期紧、占地面积广、跨度长,围埝堤身充填砂袋总方量约36万立方米,先后投入了5台泰安泵,两台小泥浆泵。为维持泰安泵的正常施工,耕植土剥离也必不可少,累计进厂挖机6台,土方车六台。
工程施工虽然相对简单,但施工中遇到的问题很多,主要有以下几点:
(1)部分施工区域与当地居民未协调完成,导致施工推进缓慢,现场窝工严重。
(2)设计图纸更改,部分已完成区域需要重新充填砂袋。
(3)受强对流天气影响,施工现场电线杆摊倒,阻塞交通,加工厂无电停工。
(4)施工用水不够充沛,无法维持泰安泵正常施工。
截止目前,现场施工用水,用电已解决,施工区域除两处居民房未拆迁,其余均搬离工作区域,充填袋也正平稳,快速地往前推进。

溢流坝施工图
2021年4月30日下午,接项目部紧急通知,将有强对流天气侵袭施工区域,接到通知后,项目经理抓紧联系施工现场,要求工作人员于6点前离开工作区域,回到生活区避风,不要在外面瞎窜。当晚,强风如期而至,伴随着风声,施工现场大东路北沿两侧电线杆应声倒下,生活区断电,索性人员及时撤离并防护到位,没有人员伤亡。第二天一早,现场安排专人对受损材料、器械进行清点,并上报上海航道局,及时联系村电工及相关负责人,对倾倒电线杆、现场断电情况进行处理,强风过后第二天,现场堵塞道路已疏通,生活区用电也恢复正常。
邻近六月,东二纳泥区围埝施工也步入尾声,待围埝施工结束,仍有围埝外侧结构护坡需要我们海宏的新老员工共同攻克,酷暑降至,但我相信我们海宏人仍会像对待强风这样的自然灾害一样,有条不紊的,充满激情的投入到工作中去。
