通州沙西水道长沙河~福山塘段边滩综合整治工程施工Ⅴ标自2015年3月29日开工以来,在公司和项目部领导的部署和指挥下,正在有条不紊的顺利向前推进。

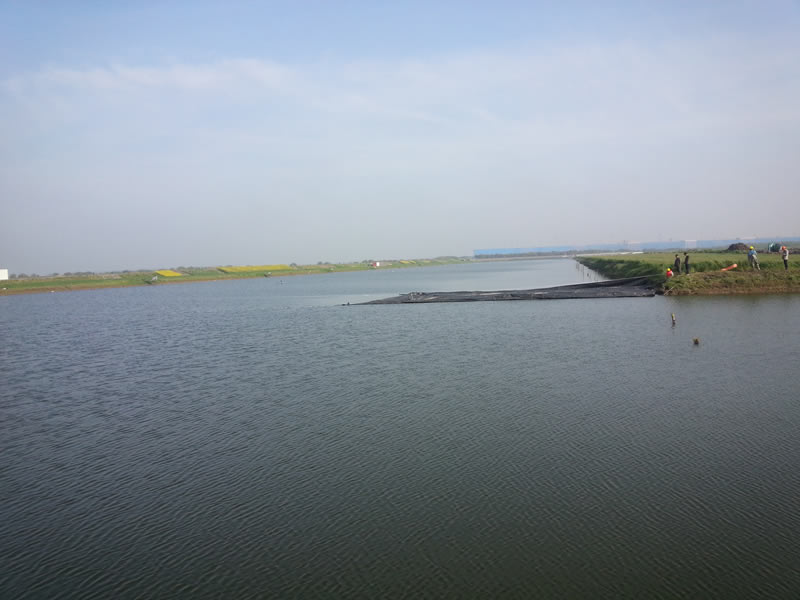

本工程施工区域内水塘星罗棋布,给施工带来了很大的不便。项目部领导着眼于施工进度计划的要求,制定了合理的水塘截流排水方案,前期项目部共投入了6台泥浆泵和2台挖机进行水塘的排水清淤工作,截止5月10日施工区域内水塘的排水清淤工作已基本完成。

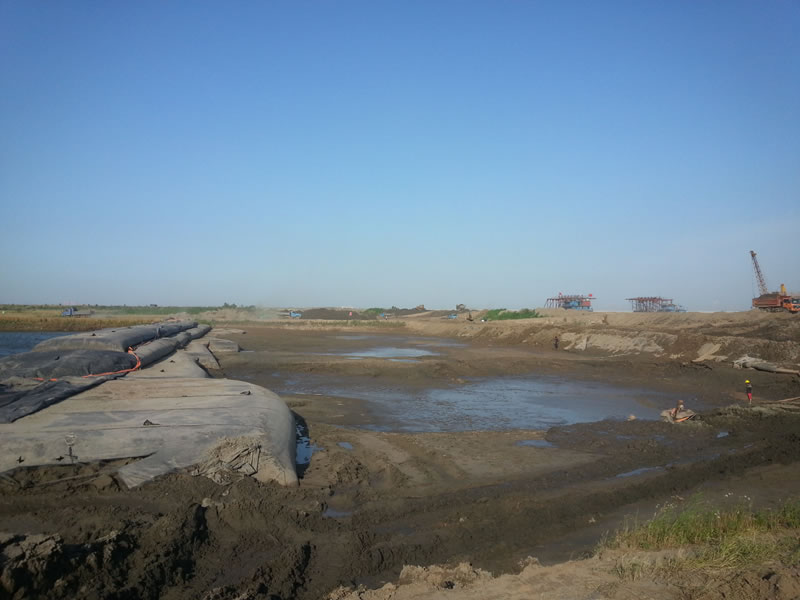

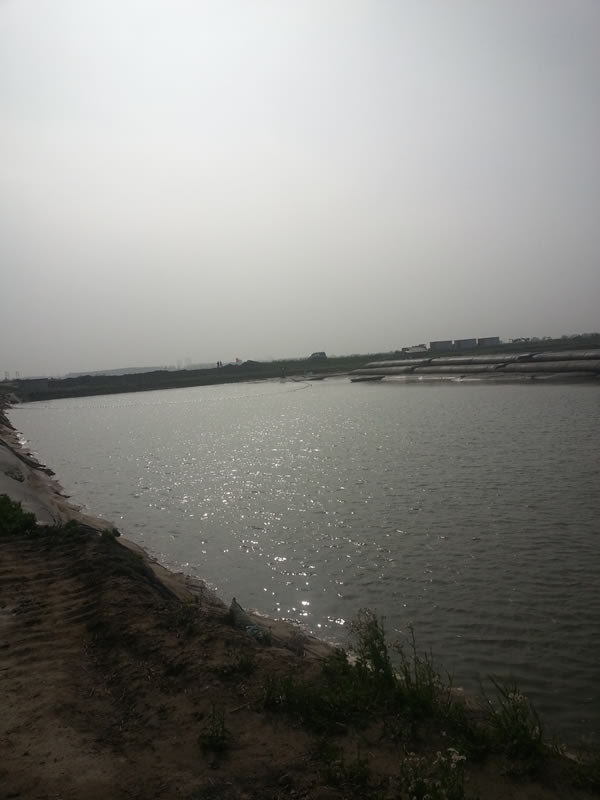

新建大堤桩号Ⅶ5+480~Ⅶ5+640段堤身通过鱼塘,项目部制定了鱼塘围堰及鱼塘排水的施工专项方案。5月20日充泥管袋底部的PE管埋设完成,用于日后鱼塘的进排水。5月24日最后一只充泥管袋充填完毕,鱼塘围堰的施工顺利结束。

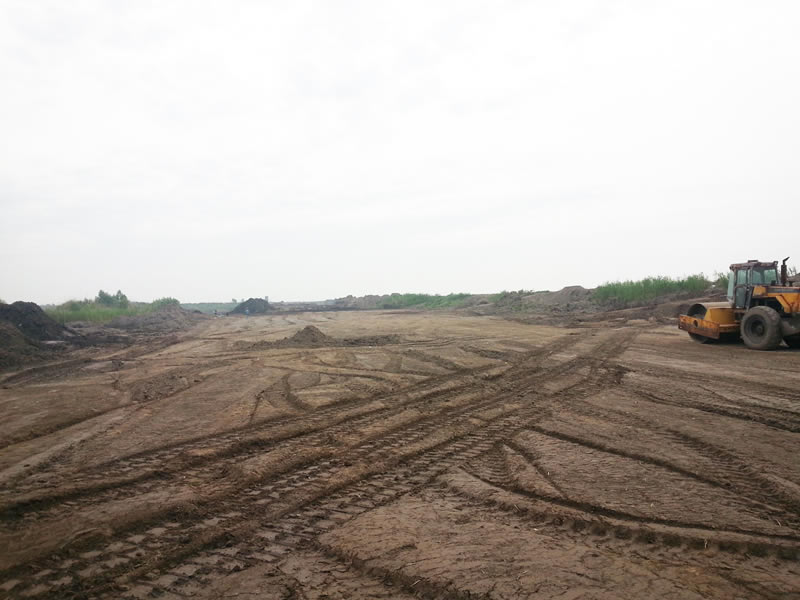

土方工程是本工程施工的重点和难点,土方施工时需控制回填土方的含水率与最优含水率之差不大于±2%,土方碾压施工前需制定科学有效的土方碾压方案确定碾压参数,保证土方填筑压实度符合设计要求。截止2015年5月25日,新建大堤桩号Ⅶ5+120~Ⅶ5+889段完成了高程+2.5m以下的土方填筑,回填土方约6万方。
回首过去两个月的施工,工程进度让项目部的同事们都捏了一把汗,展望未来几个月的前景,大家都感到时间紧任务重,身上的担子不觉也重了一些,但世上无难事只怕不要命,相信通过制定科学可行的工程进度赶超计划,在项目部同事的共同努力下,又一座海宏制造的大堤必将如期横亘在长江之滨。
