您好!欢迎光临匠心独具 力创精品-米乐|米乐·M6(中国大陆)官网登录入口网站!
0513-83510596

联系我们

邮箱:jiangsuhaihong@126.com

电话:0513-83510596

传真:0513-83510386

地址: 江苏省南通市姚港路38号

匠心独具 力创精品

日期:2022-01-16 16:55:27  作者:匠心独具 力创精品-米乐|米乐·M6(中国大陆)官网登录入口

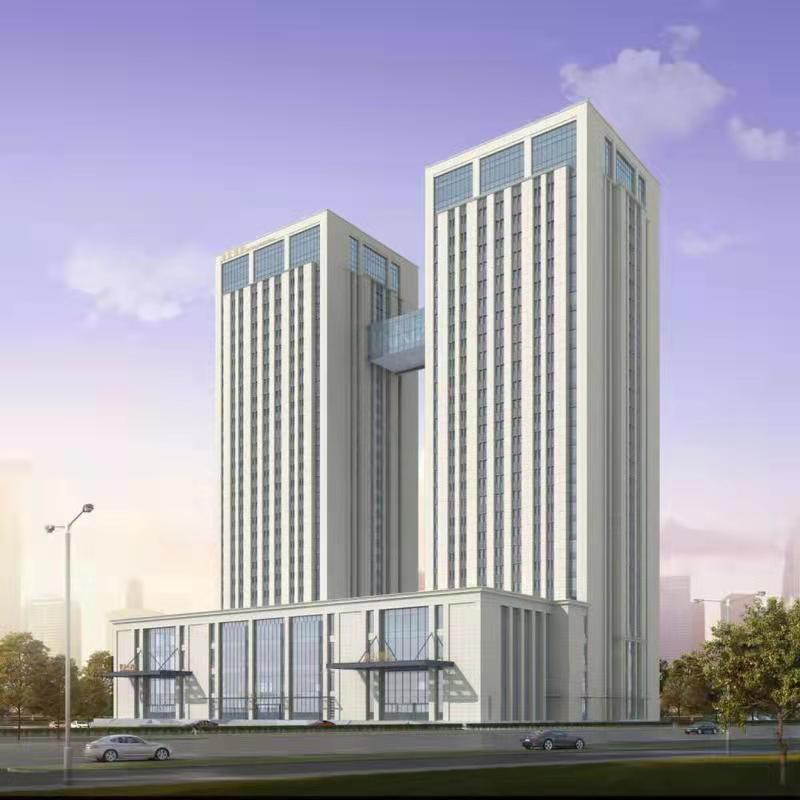

紫金大厦项目部



        紫金大厦是南通紫金置业发展有限公司投资兴建的集酒店、写字楼和商业综合体为一体的现代化建筑,坐落于南通市崇川区跃龙南路西侧、世纪大道南侧,是南通市狼山片区一张崭新的城市名片。
        紫金大厦地下建筑面积50172㎡,结构分为两层地下室(局部三层),地下室分为管理办公、游泳池、健身房、厨房、人防和汽车库等相关功能区域。
        紫金大厦地下室工程为开挖深度超11米的大型基坑工程,基坑开挖实际深度为9.1~13.9米。考虑到基坑工程的安全和四节一环保,公司邀请上海市中船第九设计研究院对紫金大厦深基坑支护工程进行了专项设计。在公司和中船第九设计研究院的共同努力下,紫金大厦深基坑支护抛弃了传统的排桩+混凝土梁内支撑的支撑方式,选择钢板桩+钢管内支撑组合体系的基坑支护。这样的深基坑支护方式既保证了深基坑工程的安全,又避免了钢筋混凝土的浪费,达到了支撑用料的循环利用,在南通市房屋建筑领域实属首创。
        自项目启动以来,项目部组织精干力量按照深基坑设计图纸编写了深基坑施工超危大工程专项施工方案,并邀请专家组进行了深基坑施工工艺、方法等一系列的论证,论证确认了施工方案的可行性。
        紫金大厦深基坑专项方案论证结束后,桩基工程也渐进入完工阶段。
        由于基坑周边环境复杂,基坑距离东侧箱涵3.2~3.9米,南侧、西侧临近市政道路,且南侧、西侧为幼儿园和居民小区,周边地下管线复杂。为消除周边居民担心基坑工程开挖对他们房屋结构是否产生影响,在公司的支持下,委托了南通市建筑工程质量检测中心对周边建筑进行见证性检测并取证,同时邀请街道、社区管委会和周边居民共同参与见证监督。见证性检测、取证不仅消除了周边居民对深基坑开挖施工的顾虑,也排除了基坑开挖后期周边居民因房屋质量问题而牵扯到工地的隐患。
        对周边建筑见证检测、取证的同时,项目部紧抓施工工期,合理划分好施工段,安排好施工作业面,组织止水维护桩施工队伍提前进场进行三轴止水维护桩工程的施工。在施工开始前,项目部按图纸对止水维护桩位置进行定位放线,并在止水维护桩施工前又再次进行复核后才进行止水维护桩的施工。止水维护桩正式施工前项目部对施工队伍进行了专门的技术交底,并落实交底到每个施工人员。在施工过程中,项目部安排专职技术管理人员对止水维护桩施工进行全过程监督,严格控制好桩长(桩长25米)和桩的水泥含量(桩水泥掺量20%)。在项目部和施工队伍的努力下,止水维护桩在预定日期内完成。经后期的钻芯取样检测,三轴止水维护桩桩长、桩身完整度、抗压强度和抗渗系数全部符合要求。三轴止水维护桩施工结束,在止水维护桩强度达到龄期,项目部立即组织专业施工队伍进行拉森钢板桩施打工作,同时也安排降水施工队伍和劳务单位进场做好后续施工的准备及工作。
        光阴荏苒,日月如梭。项目部在精心策划、争分夺秒的施工中紫金大厦项目正式进入了深基坑基础开挖施工过程。
        实际基坑开挖施工过程中困难还是比较多的,主要难点集中在钢管支撑的整体安装土方开挖挖机作业面不足。为了解决土方开挖挖机作业面不足的问题,现场采用了挖一撑一的方法,即支撑钢管先安装部分,保留挖机施工作业面,待支撑钢管先安装部分土方开挖完成后,再支撑未开挖部分土方,然后再进行开挖,如此循环至土方开挖完成。
        2021年7月8日项目部正式向凝科劳务单位下发开工令。
        经过紧张的施工,2021年8月15日紫金大厦基础工程迎来了第一次筏板浇筑,第一次浇筑1020立方米混凝土,在8月17日和8月19日两天连续浇筑2880立方米。截止2021年底,紫金大厦累计施工完成裙房东区地下室正负零顶板浇筑,裙房西区地下室正负零顶板钢筋绑扎,主楼区域夹层浇筑,并力争农历年底完成主楼正负零板的浇筑。
        春节假期过后,项目立即复工,在公司的领导下,项目部全体成员定团结一心、再接再厉,力争把项目做得更好!

地址:江苏省南通市姚港路38号 电话:0513-83510596 Copyright © 2016-2019 米乐|米乐·M6(中国大陆)官网登录入口 版权所有

ICP备案编号:湘ICP备88888888号
